alc墙板
您当前的位置 : 首 页 > 新闻中心 > 公司新闻

ALC墙板安装步骤

2020-12-24 11:43:56

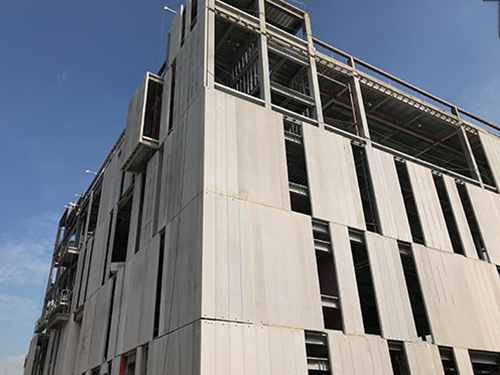

清理基层墙体定位放线→验收→ALC板吊装就位→安装接缝钢筋→调整墙体垂直度→安装第二块板→一块墙结束后墙底部间隙捣入细石砼→板顶缝内用聚合物水泥砂浆填实→灌缝→局部修补→验收→粉刷前板缝勾缝处理。

济宁金灿建材有限公司

ALC隔墙板的搬运、起吊和保管

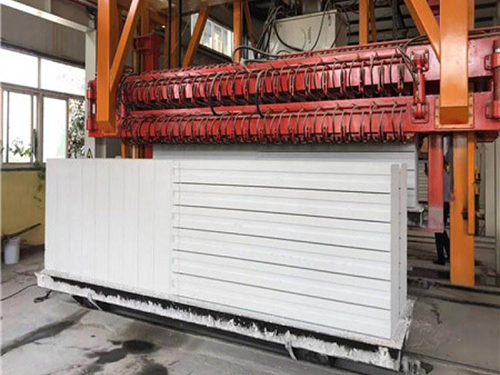

1、ALC板由工厂直接运至施工现场,进入现场后应减少转运。

2、板的搬运、装卸和起吊,使用尼龙带、小推车、塔吊等专用机具,运输时应采取良好的绑扎措施。

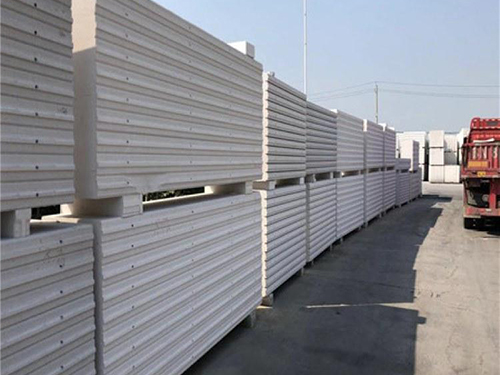

3、ALC板材的施工现场堆放地应靠近安装地点,选择地势坚实、平坦、干燥之处,并不得使板材直接接触地面,下部用加气块或木方支垫,每层高≤1m,总高度≤2m,悬臂长度是板长1/5L~1/6L,雨季应采取覆盖措施。

1、搭设移动式受料平台,进行条板垂直运输。以层为单位,划分作业班组,形成楼层间的流水施工,用塔吊进行条板垂直运输。每块板应分类分层编号,便于分层、分段吊运和安装。

ALC墙板

2、对门洞及ALC板的自由端增设钢筋砼构造柱进行加强,内配4ф10,ф6.5@200钢筋,C20砼。

3、内隔墙的安装顺序宜从门洞处向两端依次进行,无门洞口的内隔墙应从一端往另一端顺序安装,当不符合模数时,可适当调整洞口构造柱或自由端构造柱截面尺寸。

4、墙底部间隙捣入细石砼,一般3~5天后可拔出木楔,在木楔间隙填入干硬性细石砼挤压密实,墙顶缝用聚合物水泥砂浆填实。

 5、ALC板间灌竖缝用聚合物水泥砂浆,其配合比为水泥:砂:建筑胶=1:3:0.1,其流动性应满足填充板结合部接缝要求。

6、安装方面的通风管、桥架等均从门洞口上端两加强柱中穿过,尽量避免直接在整板上开洞穿过。

厂家批发


上一篇:蒸压加气混凝土墙板的生产要求2020-12-23 11:03:47
下一篇:蒸压加气混凝土墙板的经济性优势2020-12-25 08:35:18

最近浏览:

ALC墙板、蒸压加气混凝土墙板、蒸压混凝土墙板

手 机:13792344248

           15020757778

座 机:0537-7217679

邮 箱:262262764@qq.com

地 址:汶上县圣泽大厦A座14楼
